3 cạm bẫy quản lý dự án quản trị và chiến lược xóa bỏ điểm mù kế hoạch
- SINNOVA
- /
- 27.10.2026
- /
- 1538
Một kế hoạch dự án chỉ thực sự có giá trị khi trở thành căn cứ điều hành, thay vì dừng lại ở văn bản được phê duyệt. Tuy nhiên, nhiều doanh nghiệp vẫn gặp khó khăn trong việc kiểm soát tiến độ, chi phí và nguồn lực do kế hoạch thiếu tính khả thi hoặc không được cập nhật theo thực tế. Bài viết phân tích những nguyên nhân phổ biến, hướng dẫn 5 bước lập kế hoạch dự án hiệu quả và cách duy trì kế hoạch như một công cụ quản trị xuyên suốt quá trình triển khai.
3 cạm bẫy quản trị khiến kế hoạch dự án mất giá trị thực tế
Kế hoạch đã được phê duyệt, nhưng chỉ sau vài buổi giao ban, lãnh đạo vẫn không có được bức tranh rõ ràng về tình hình triển khai dự án. Đây không chỉ là vấn đề về cách theo dõi, mà còn có thể gây lãng phí nguồn lực. Theo báo cáo Pulse of the Profession 2020 của PMI, 11,4% vốn đầu tư bị lãng phí do dự án vận hành kém. Để lập kế hoạch dự án hiệu quả, doanh nghiệp cần nhận diện ba nguyên nhân khiến kế hoạch dần mất đi giá trị trong quá trình thực hiện.
- Cam kết dựa trên con số quá lạc quan: Tiến độ và ngân sách được xây dựng theo kịch bản thuận lợi, thiếu tính đến rủi ro phát sinh, khiến dự án có thể chậm ngay từ những mốc đầu tiên. Nghiên cứu của McKinsey và Đại học Oxford trên hơn 5.400 dự án CNTT lớn cho thấy, trung bình các dự án vượt 45% ngân sách, chậm 7% tiến độ và tạo ra giá trị thấp hơn 56% so với dự kiến.
- Phạm vi trôi mà không ai kiểm soát: Các yêu cầu bổ sung qua điện thoại, email làm phát sinh thêm công việc, trong khi kế hoạch ban đầu không được điều chỉnh tương ứng. Qua nhiều lần thay đổi, kế hoạch dần không còn phản ánh đúng phạm vi và nguồn lực thực tế của dự án.
- Lãnh đạo không nhìn thấy dự án theo thời gian thực: Khi tiến độ phụ thuộc vào báo cáo tổng hợp từ trưởng dự án, các sai lệch có thể chỉ được phát hiện khi đã khó khắc phục. Khảo sát State of Project Management 2020 của Wellingtone cho thấy 54% tổ chức không có chỉ số dự án theo thời gian thực, trong khi khoảng một phần ba mất từ một ngày trở lên để tổng hợp báo cáo thủ công.
Kế hoạch dự án chỉ thực sự có giá trị khi phản ánh đúng nguồn lực, được cập nhật theo các thay đổi và cung cấp dữ liệu kịp thời cho người ra quyết định. Doanh nghiệp cần chuyển từ tư duy lập kế hoạch một lần sang quản trị kế hoạch xuyên suốt quá trình triển khai.
Khoảng trống kiểm soát từ phương pháp họp giao ban và file Excel rời rạc
Phần lớn doanh nghiệp vẫn quản lý kế hoạch bằng Excel, email và các buổi họp giao ban. Tuy nhiên, khi doanh nghiệp triển khai nhiều dự án song song, cách làm này dễ bộc lộ hạn chế trong việc kiểm soát tiến độ, chi phí và nguồn lực. Những khoảng trống thông tin khiến cấp quản lý khó đưa ra quyết định kịp thời:
- Phát hiện chậm tiến độ: Thông tin phụ thuộc vào báo cáo định kỳ hoặc file tổng hợp từ trưởng dự án. Khi sai lệch được phát hiện, thời gian xử lý đã thu hẹp hoặc quá muộn, doanh nghiệp có thể phải tăng chi phí để bù tiến độ.
- Thiếu cái nhìn tổng thể về nguồn lực: Một nhân sự có thể được phân công đồng thời cho nhiều dự án mà không có cơ chế đối chiếu tải công việc. Tình trạng chồng chéo dễ khiến tiến độ của nhiều dự án cùng bị ảnh hưởng.
- Khó truy vết các quyết định thay đổi: Yêu cầu bổ sung được trao đổi qua nhiều kênh, thiếu hồ sơ phê duyệt tập trung. Khi chi phí hoặc tiến độ thay đổi, việc xác định nguyên nhân và trách nhiệm trở nên khó khăn.
Để khắc phục những hạn chế này, doanh nghiệp cần kết hợp khung lập kế hoạch chuẩn với phần mềm quản lý dự án. Khung lập kế hoạch giúp xác định rõ phạm vi, tiến độ, nguồn lực trước khi cam kết; phần mềm tập trung dữ liệu kế hoạch, tình hình thực hiện và quy trình phê duyệt trên cùng một hệ thống. Nhờ đó, cấp quản lý có cơ sở theo dõi sai lệch và điều chỉnh kịp thời, thay vì chỉ xử lý khi vấn đề đã phát sinh.

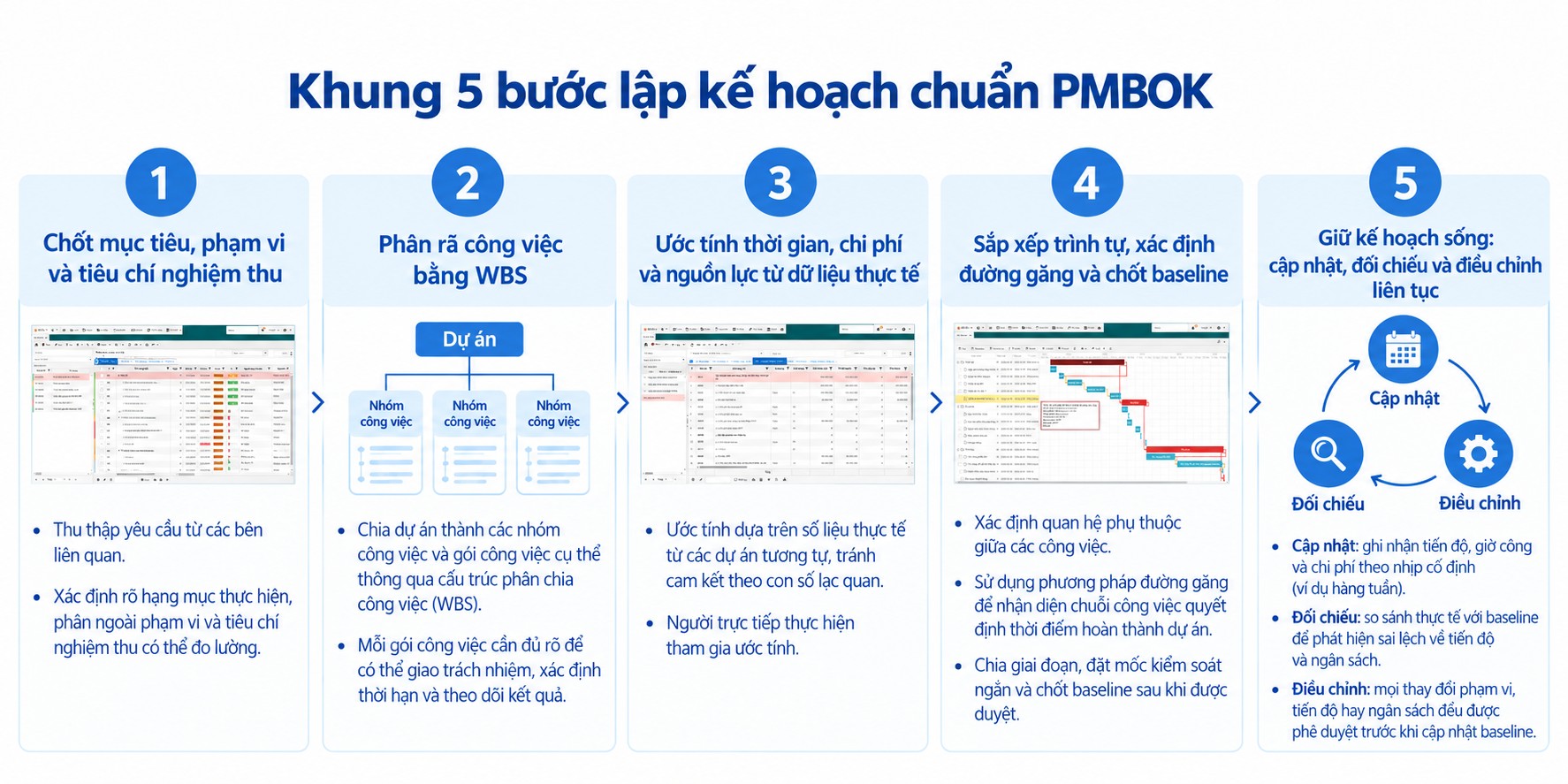

Khung 5 bước lập kế hoạch chuẩn PMBOK giúp duy trì tính khả thi liên tục

Nguồn: SINNOVA
Theo hướng dẫn PMBOK của Viện Quản lý Dự án (PMI), lập kế hoạch không chỉ dừng ở việc xác định công việc và thời hạn, mà còn bao gồm ước tính nguồn lực, sắp xếp trình tự thực hiện và kiểm soát các thay đổi trong suốt dự án. Có thể hệ thống hóa quá trình này thành 5 bước sau:
Bước 1: Chốt mục tiêu, phạm vi và tiêu chí nghiệm thu
Lập kế hoạch cần bắt đầu từ việc thu thập yêu cầu của các bên liên quan. Theo Đại học Northeastern, nếu thiếu sự tham gia của những người có liên quan, đội dự án có thể hiểu sai yêu cầu và xác định không đầy đủ phạm vi công việc. Vì vậy, cần xác định rõ hạng mục thực hiện, phần ngoài phạm vi và tiêu chí nghiệm thu có thể đo lường. Chẳng hạn, dự án cải tạo phòng học dịp hè cần chốt danh sách phòng, thời hạn bàn giao trước ngày tựu trường và những hạng mục chuyển sang năm sau.
Bước 2: Phân rã công việc bằng WBS
Sau khi xác định phạm vi, doanh nghiệp cần chia dự án thành các nhóm công việc và gói công việc cụ thể thông qua cấu trúc phân chia công việc (WBS). Mỗi gói công việc cần đủ rõ để có thể giao trách nhiệm, xác định thời hạn và theo dõi kết quả thực hiện.
Bước 3: Ước tính thời gian, chi phí và nguồn lực từ dữ liệu thực tế
Để tránh cam kết theo con số lạc quan, nên ước tính dựa trên số liệu thực tế của các dự án tương tự doanh nghiệp đã làm, thay vì chỉ hình dung các bước sắp làm. Người trực tiếp thực hiện nên tham gia ước tính, vì họ biết rõ khối lượng công việc hơn cấp quản lý.
Khó khăn nằm ở chỗ số liệu quá khứ thường không còn. Dự án cũ kết thúc, file Excel nằm trong máy của trưởng dự án đã nghỉ việc, và lần ước tính sau lại bắt đầu từ con số không. Khi dự toán và chi phí thực tế của từng dự án được lưu lại trên một hệ thống như SINNOVA-PM, mỗi dự án đã hoàn thành trở thành căn cứ ước tính cho dự án sau. Thông tin phân bổ nhân sự giữa các dự án cũng giúp người quản lý kiểm tra nguồn lực trước khi giao việc, hạn chế trùng lịch và quá tải.
Bước 4: Sắp xếp trình tự, xác định đường găng và chốt baseline
Doanh nghiệp cần xác định quan hệ phụ thuộc giữa các công việc và sử dụng phương pháp đường găng để nhận diện chuỗi công việc quyết định thời điểm hoàn thành dự án. Với dự án dài, nên chia thành các giai đoạn có mốc kiểm soát ngắn. Kế hoạch sau khi được duyệt sẽ được chốt thành baseline, tức phiên bản gốc dùng để so với thực tế. Đây cũng là chỗ Excel bộc lộ giới hạn rõ nhất: khi một hạng mục trễ, mọi việc phụ thuộc phía sau phải sửa tay từng dòng. Trên biểu đồ Gantt được tạo từ phần mềm SINNOVA-PM, quan hệ phụ thuộc được thiết lập một lần, và tác động của một hạng mục trễ lên đường găng hiện ra ngay, giúp trực quan hóa tiến độ.
Bước 5: Giữ kế hoạch sống: cập nhật, đối chiếu và điều chỉnh liên tục
PMI đề cập đến kỹ thuật lập kế hoạch cuốn chiếu: công việc gần được lập chi tiết, công việc ở giai đoạn xa hơn được bổ sung khi có thêm thông tin. Để kế hoạch luôn sát thực tế, doanh nghiệp cần duy trì ba hoạt động:
- Cập nhật: người thực hiện ghi nhận tiến độ, giờ công và chi phí theo nhịp cố định, ví dụ hằng tuần.
- Đối chiếu: so sánh thực tế với baseline để phát hiện sai lệch về tiến độ và ngân sách.
- Điều chỉnh: mọi thay đổi phạm vi, tiến độ hay ngân sách đều được phê duyệt trước khi cập nhật baseline.
Ba hoạt động này nghe đơn giản, nhưng thường đứt ở khâu đầu tiên. Nếu cập nhật là việc thêm, người thực hiện sẽ trì hoãn, và dữ liệu đến tay quản lý luôn chậm một nhịp. Cách bền vững là để việc cập nhật diễn ra ngay trong công việc hằng ngày. Trên SINNOVA-PM, việc này được thực hiện qua timesheet và trạng thái công việc, trên cả web lẫn ứng dụng di động. Nhân viên ghi nhận giờ công qua timesheet, kể cả trên điện thoại. Dashboard và cảnh báo tự động làm thay phần đối chiếu. Mọi điều chỉnh đi qua quy trình phê duyệt, nên câu hỏi ai đã duyệt thay đổi này luôn có câu trả lời.
Các bước lập kế hoạch dự án chỉ thực sự phát huy hiệu quả khi được quản lý và theo dõi trên một hệ thống thống nhất. Thực tế, Ngân hàng TMCP Việt Nam Thịnh Vượng (VPBank) đã ứng dụng SINNOVA-PM trong hoạt động quản lý dự án suốt 10 năm qua. Trong đó, các tính năng lập kế hoạch dự án, thiết lập mốc mục tiêu, quản lý Milestone và lưu đường cơ sở kế hoạch (Baseline) hỗ trợ VPBank xác định các giai đoạn quan trọng, theo dõi những mốc tiến độ then chốt và đối chiếu tình hình thực hiện với kế hoạch gốc. Qua đó, việc quản lý kế hoạch trở nên có hệ thống hơn, tạo cơ sở để phát hiện sai lệch và kiểm soát tiến độ trong suốt quá trình triển khai dự án.
Kết luận
Kế hoạch dự án thường bị bỏ quên vì ba lý do: cam kết theo con số lạc quan, phạm vi trôi không kiểm soát và lãnh đạo thiếu dữ liệu theo thời gian thực. Lập kế hoạch dự án hiệu quả cần một khung 5 bước rõ ràng và một phần mềm giữ cho kế hoạch luôn được cập nhật, đối chiếu, điều chỉnh. SINNOVA-PM giúp biến khung này thành nhịp điều hành hằng tuần.
Nếu doanh nghiệp của bạn muốn xây dựng một kế hoạch dự án thành công và theo dõi được đến ngày bàn giao, hãy liên hệ SINNOVA để được tư vấn giải pháp phù hợp.
Trải nghiệm phần mềm quản lý dự án ngay hôm nay!
Là quá trình xác định mục tiêu, phạm vi, công việc, thời gian, chi phí và nguồn lực của dự án, đồng thời thiết lập cơ chế cập nhật để kế hoạch được dùng làm căn cứ điều hành suốt vòng đời dự án.
Gồm 5 bước: chốt mục tiêu và phạm vi; phân rã công việc bằng WBS; ước tính thời gian, chi phí, nguồn lực; sắp xếp trình tự, xác định đường găng và chốt baseline; duy trì cập nhật, đối chiếu, điều chỉnh liên tục.
Ba nguyên nhân phổ biến là cam kết dựa trên con số quá lạc quan, phạm vi thay đổi mà không được kiểm soát, và lãnh đạo không có dữ liệu thực tế để điều chỉnh kịp thời.
Không có mốc chung cho mọi dự án. Nhịp cập nhật nên khớp với chu kỳ báo cáo và độ dài các gói công việc; nhiều đội dự án chọn cập nhật hằng tuần để phát hiện sai lệch kịp thời.
Phạm vi rõ ràng, ước tính dựa trên dữ liệu thực tế và quan trọng nhất là cơ chế cập nhật, đối chiếu, điều chỉnh đều đặn suốt dự án.
SINNOVA-PM kết hợp quản lý công việc, Gantt, dự toán, chi phí, nguồn lực, timesheet, quy trình phê duyệt và dashboard cảnh báo trên một hệ thống, giúp kế hoạch luôn phản ánh đúng tình hình thực tế.
Tin liên quan
Baseline trong quản lý dự án
Báo cáo quản lý dự án đúng cách
Để đánh giá và giám sát dự án đang thực hiện một cách tốt nhất, bạn cần có cái nhìn đa chiều về tình trạng của dự án. Một bản báo cáo quản lý dự án sẽ giúp bạn đánh giá hiệu quả và chất lượng dự án, phát hiện những vấn đề nảy sinh và tìm giải pháp khắc phục để đạt được một dự án thành công. Vậy làm thế nào để tạo một báo cáo quản lý dự án hoàn chỉnh và dễ hiểu? Cùng tìm hiểu cách viết báo cáo quản lý dự án hiệu quả dưới đây!
Chi tiết...
PMO hoạt động không hiệu quả: 5 sai lầm và cách khắc phục
PMO hoạt động không hiệu quả khiến dự án trễ hạn, vượt ngân sách. Tìm hiểu vai trò PMO trong doanh nghiệp và cách xây dựng PMO thực quyền qua bài viết.
Chìa khóa quản lý dự án giúp ngân hàng tăng tốc hành trình số hóa
Bài toán quản lý dự án ngân hàng: phê duyệt đa cấp, dữ liệu rải rác. Tìm hiểu hành trình số hóa bằng phần mềm quản lý dự án ngân hàng và bài học triển khai phần mềm.
Tam giác sắt trong quản lý dự án: Bí quyết cân bằng chi phí, tiến độ và phạm vi công việc
Làm chủ tam giác sắt trong quản lý dự án giúp cấp quản lý đưa ra quyết định đánh đổi chuẩn xác giữa phạm vi, chi phí và tiến độ. Tìm hiểu bản chất và bí quyết kiểm soát qua bài viết.
Chi tiết...
Bí quyết rút ngắn thời gian bàn giao, kiểm soát chi phí dự án xây dựng
Quản lý dự án xây dựng hiệu quả với giải pháp kiểm soát tiến độ thi công, nhà thầu phụ, phát sinh khối lượng và nghiệm thu cùng phần mềm SINNOVA-PM.
Chi tiết...
